2011年7月“皖都徽韻”項目B區施工現場進度概覽
發布日期:2011-7-25 瀏覽次數:2647
當前,“皖都徽韻”項目B區I標段各施工作業面已進入全面施工狀態:9#樓~12#樓開始標準層施工,地下車庫第1~3施工段已完成結構封頂。受近期雨水天氣影響,地下車庫第4~5施工段進度略顯滯后,我項目部要求施工單位在確保質量和安全的前提下,利用晴好天氣,搶抓地下車庫剩余施工段的進度,確保在八月中上旬完成整個地下車庫的結構封頂。
地下車庫第四施工段由于與12#樓緊鄰,高低落差過大,我項目部要求施工單位合理安排施工計劃,交叉作業時做好各項安全防護措施,避免亂扔亂拋,要求現場施工單位安全員和監理人員每天將此處作為安全巡查重點,及時消除安全隱患、杜絕安全事故。
考慮到當前正值高溫炎熱季節,我項目部要求施工單位現場配備防暑降溫藥物并將防暑降溫藥物發放到每位工人手中;完善防暑應急預案措施、合理調整工作時間、盡量避開高溫時間段作業,將防暑降溫措施真正落實到位。
圖/文:龔書祎
2011年7月22日
當前,“皖都徽韻”項目B區I標段各施工作業面已進入全面施工狀態:9#樓~12#樓開始標準層施工,地下車庫第1~3施工段已完成結構封頂。受近期雨水天氣影響,地下車庫第4~5施工段進度略顯滯后,我項目部要求施工單位在確保質量和安全的前提下,利用晴好天氣,搶抓地下車庫剩余施工段的進度,確保在八月中上旬完成整個地下車庫的結構封頂。
地下車庫第四施工段由于與12#樓緊鄰,高低落差過大,我項目部要求施工單位合理安排施工計劃,交叉作業時做好各項安全防護措施,避免亂扔亂拋,要求現場施工單位安全員和監理人員每天將此處作為安全巡查重點,及時消除安全隱患、杜絕安全事故。
考慮到當前正值高溫炎熱季節,我項目部要求施工單位現場配備防暑降溫藥物并將防暑降溫藥物發放到每位工人手中;完善防暑應急預案措施、合理調整工作時間、盡量避開高溫時間段作業,將防暑降溫措施真正落實到位。
圖/文:龔書祎
2011年7月22日

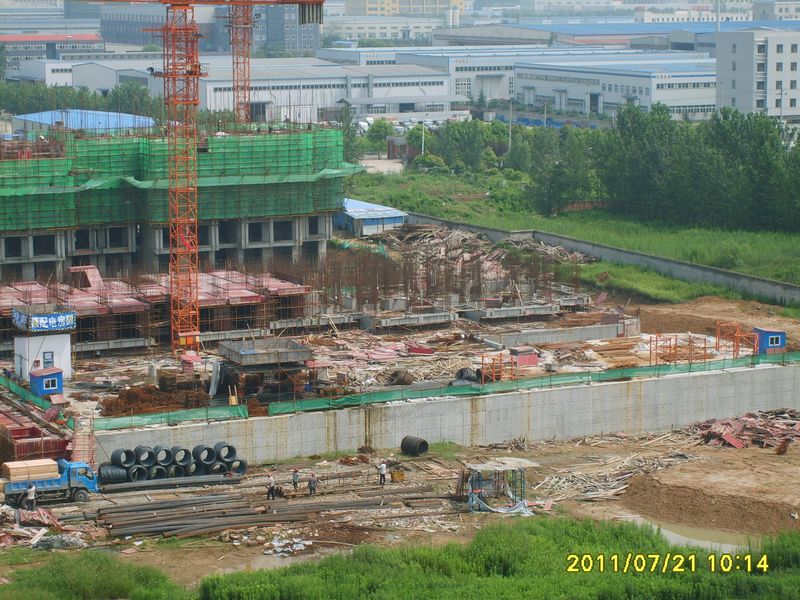

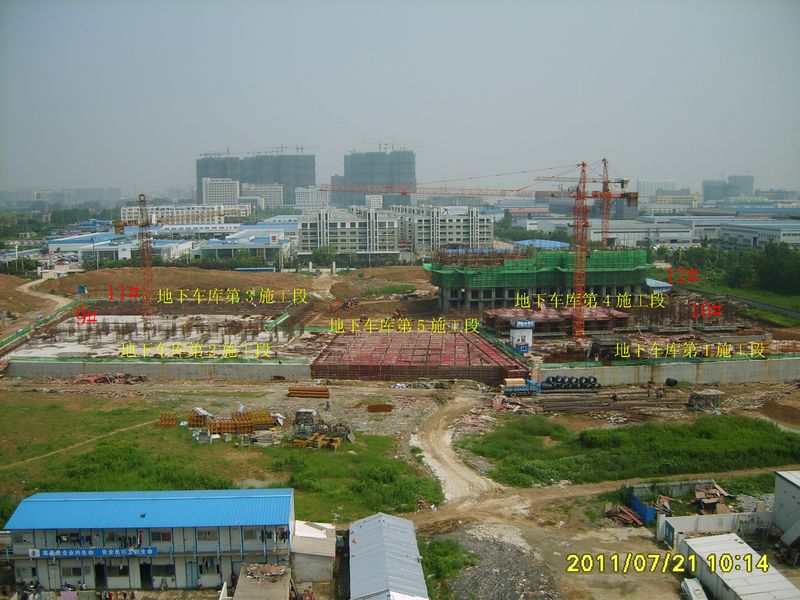

(1)皖都徽韻B區施工現場進度概覽(7月份)

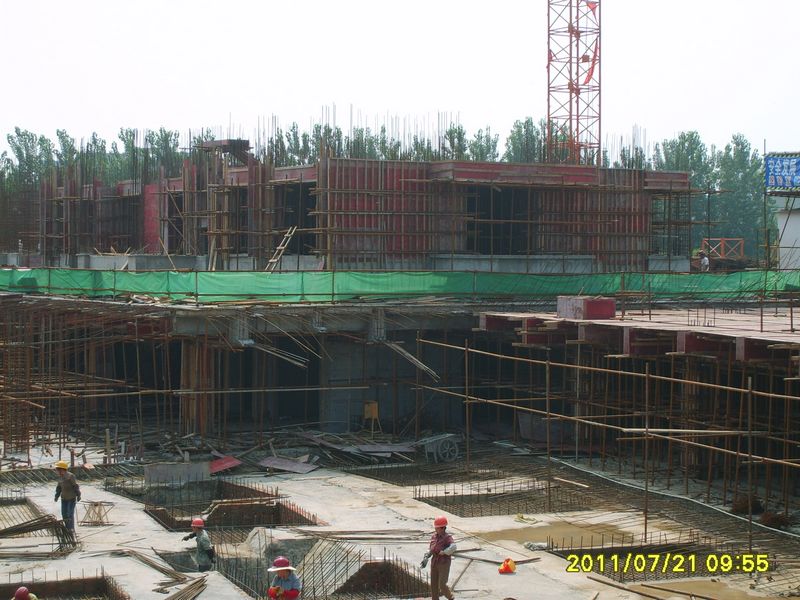

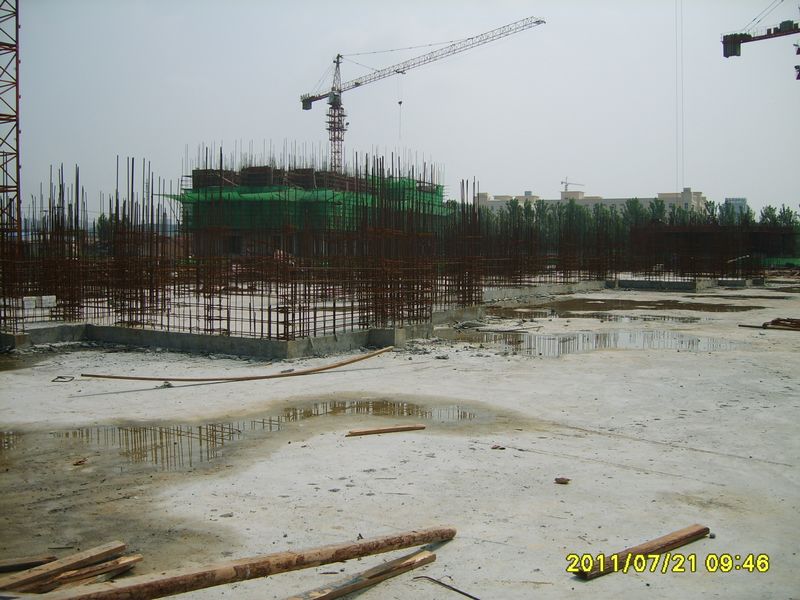

(2)12#樓:西單元三層墻柱、東單元四層梁板鋼筋綁扎

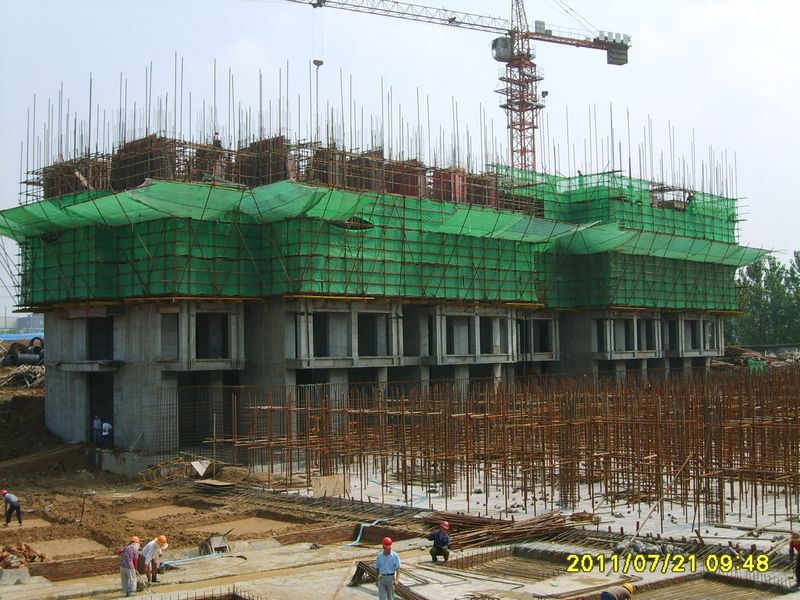

(3)11#樓:-1.1米以下鋼筋綁扎完成
(4)10#樓:一層模板安裝、待澆筑砼

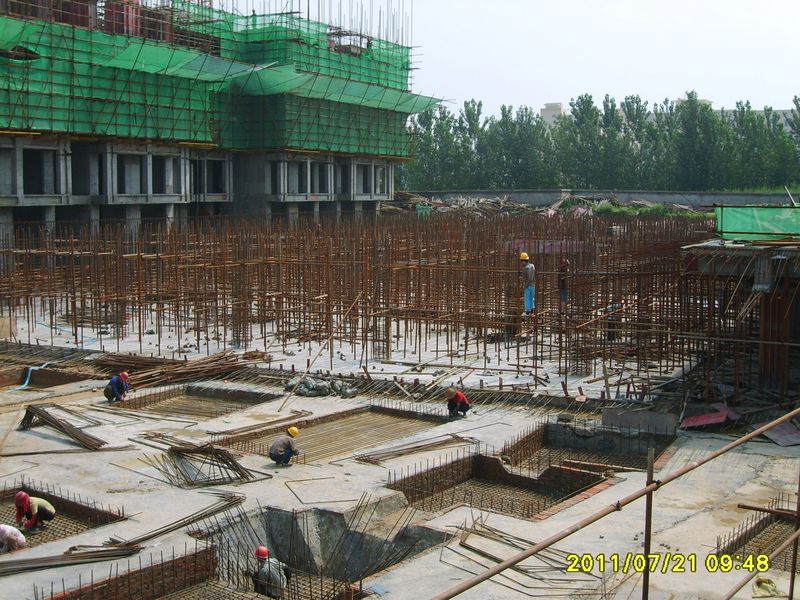

(5)9#樓:一層墻、柱鋼筋綁扎

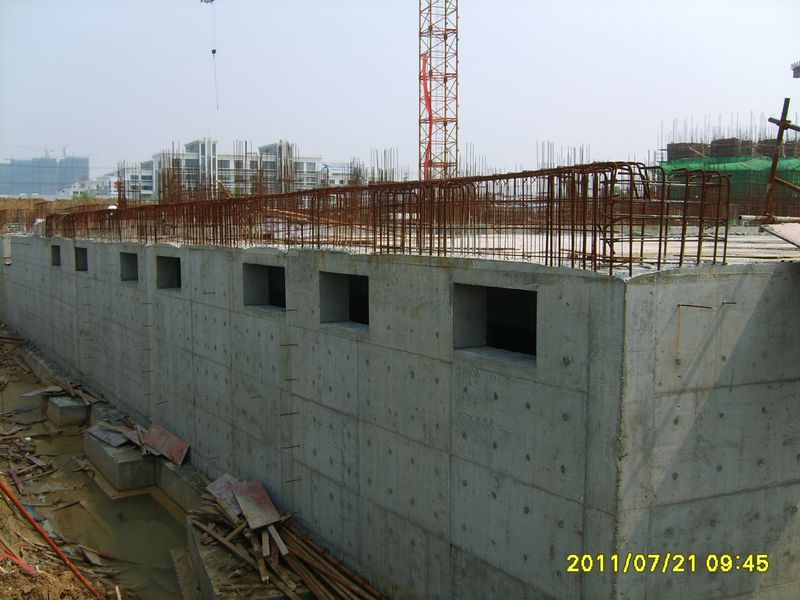

(6)地下車庫第1施工段:已完成結構封頂
(7)地下車庫第2施工段:已完成結構封頂

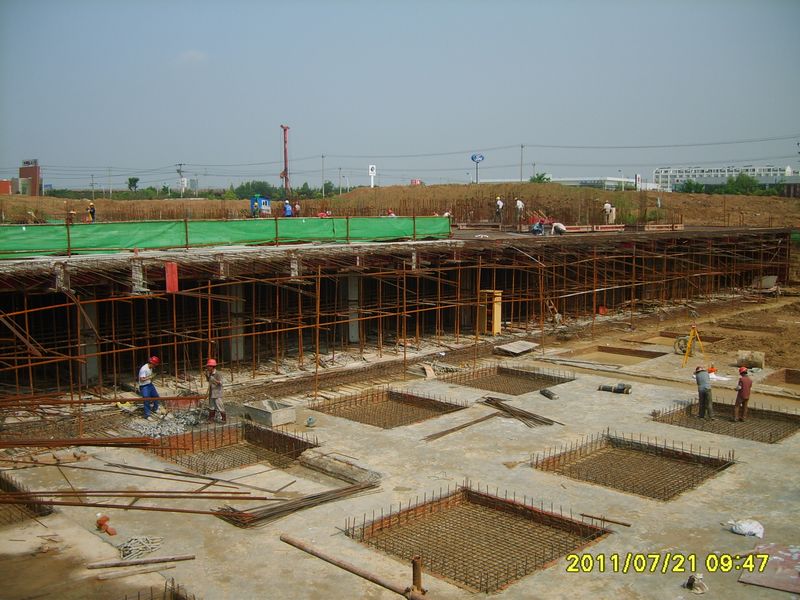

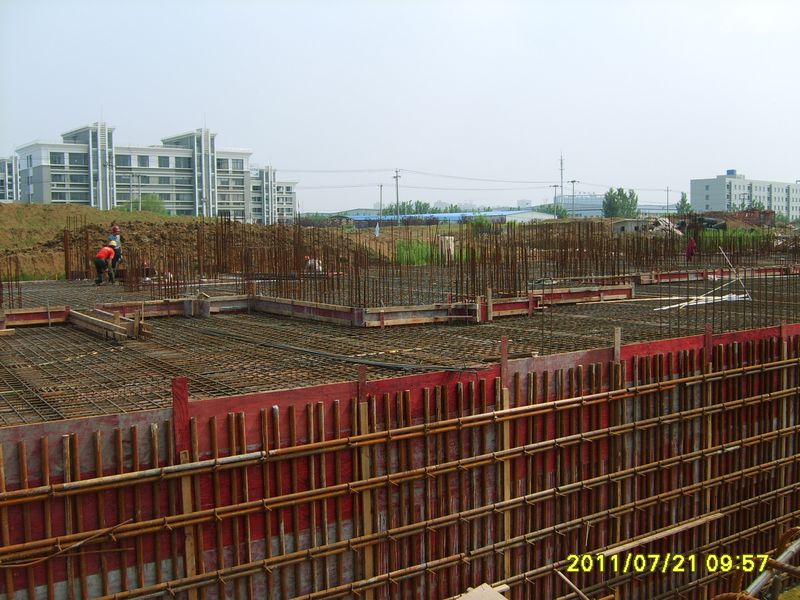

(8)地下車庫第3施工段:頂板鋼筋綁扎完成、待澆筑砼
(9)地下車庫第4施工段:墻、柱鋼筋綁扎

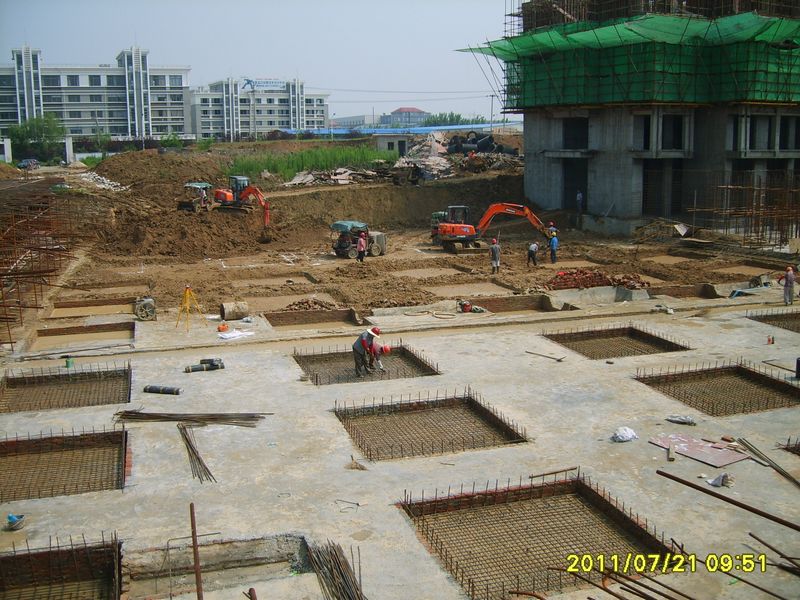

(10)地下車庫第5施工段:清理基槽、完成基礎墊層澆筑
