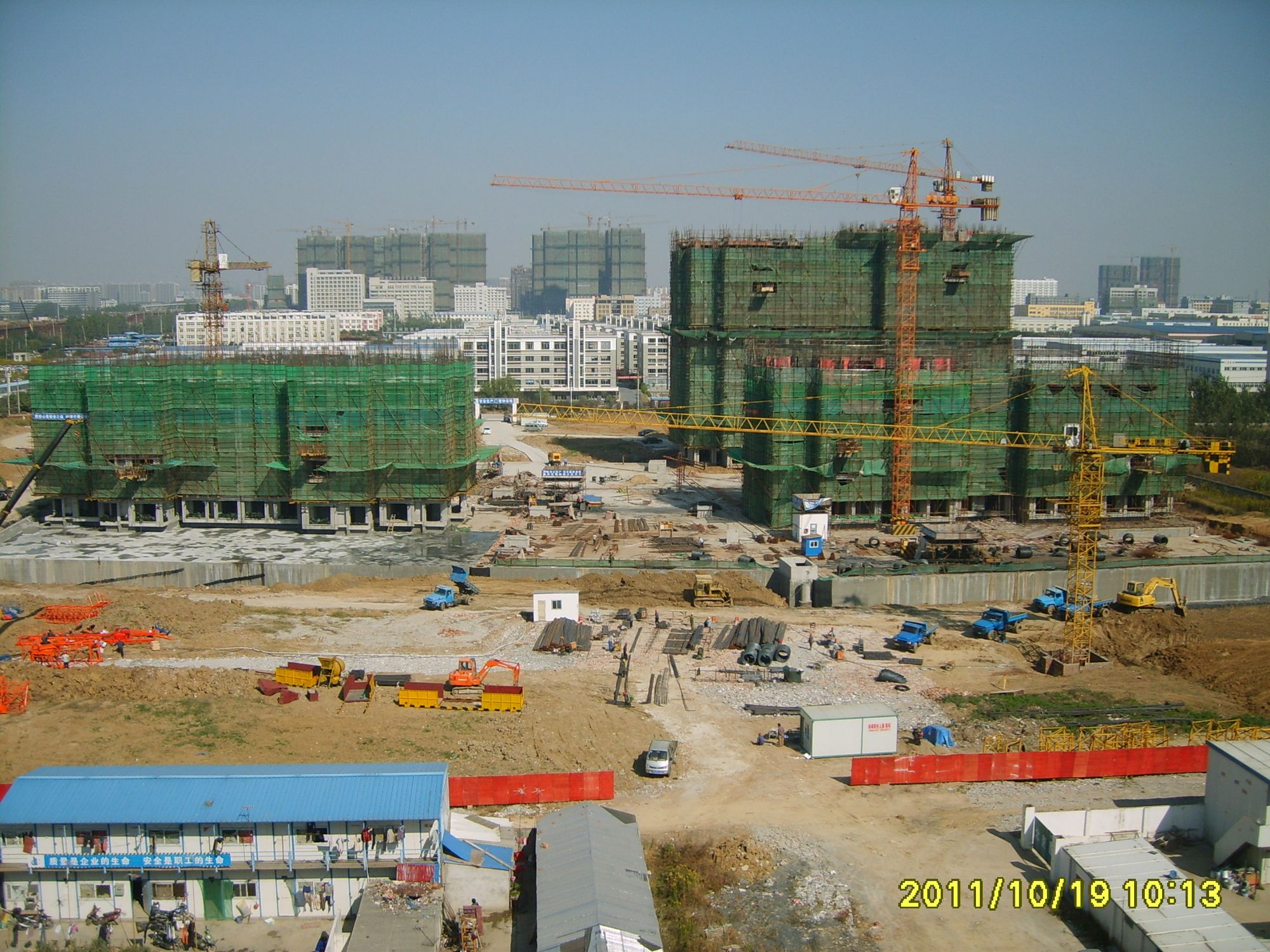

2011年10月“皖都徽韻”項目B區施工現場進度概覽
發布日期:2011-10-24 瀏覽次數:2960
當前,“皖都徽韻”項目B區各項工作進展順利:I標段(9#~12#、地下車庫)各棟主樓全部進入標準層施工;地下車庫已完成整體結構封頂,部分區域開始進行頂板防水施工。
本月18號,B區II標段7#、8#樓開始基礎土方開挖,目前8#樓基槽已開挖完成,待驗槽后進行基礎墊層砼澆筑;7#樓正在進行基槽土方挖運,II標段塔吊已安裝并完成調試。
隨著項目的全面展開,各標段總包單位陸續進場施工,我項目部要求各兄弟單位間要相互配合、互相借鑒,利用晴好天氣,搶抓工程進度,確保在年前保質保量的完成目標計劃。
圖/文:龔書祎
2011年10月21日
當前,“皖都徽韻”項目B區各項工作進展順利:I標段(9#~12#、地下車庫)各棟主樓全部進入標準層施工;地下車庫已完成整體結構封頂,部分區域開始進行頂板防水施工。
本月18號,B區II標段7#、8#樓開始基礎土方開挖,目前8#樓基槽已開挖完成,待驗槽后進行基礎墊層砼澆筑;7#樓正在進行基槽土方挖運,II標段塔吊已安裝并完成調試。
隨著項目的全面展開,各標段總包單位陸續進場施工,我項目部要求各兄弟單位間要相互配合、互相借鑒,利用晴好天氣,搶抓工程進度,確保在年前保質保量的完成目標計劃。
圖/文:龔書祎
2011年10月21日
皖都徽韻B區施工現場進度概覽

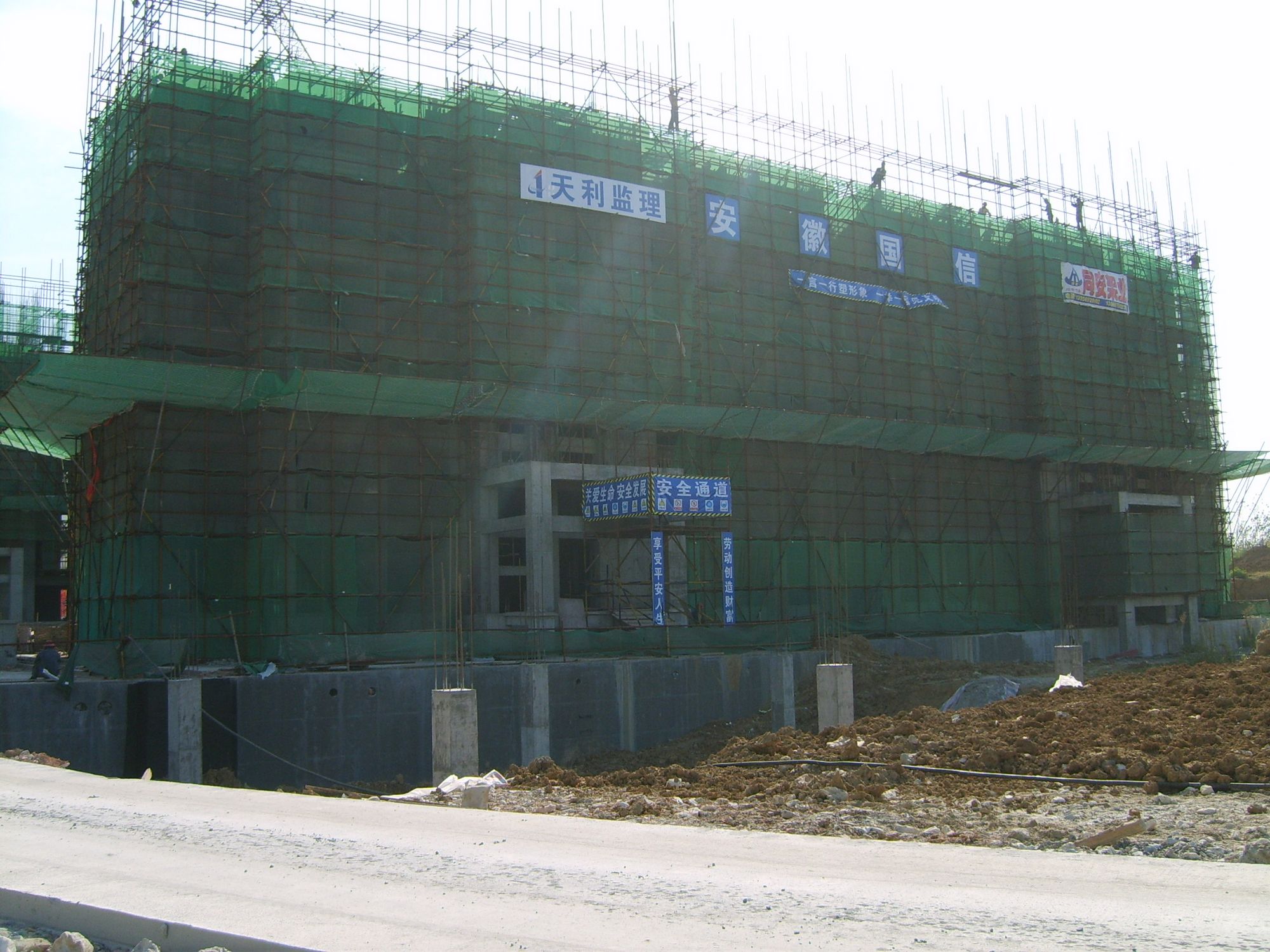

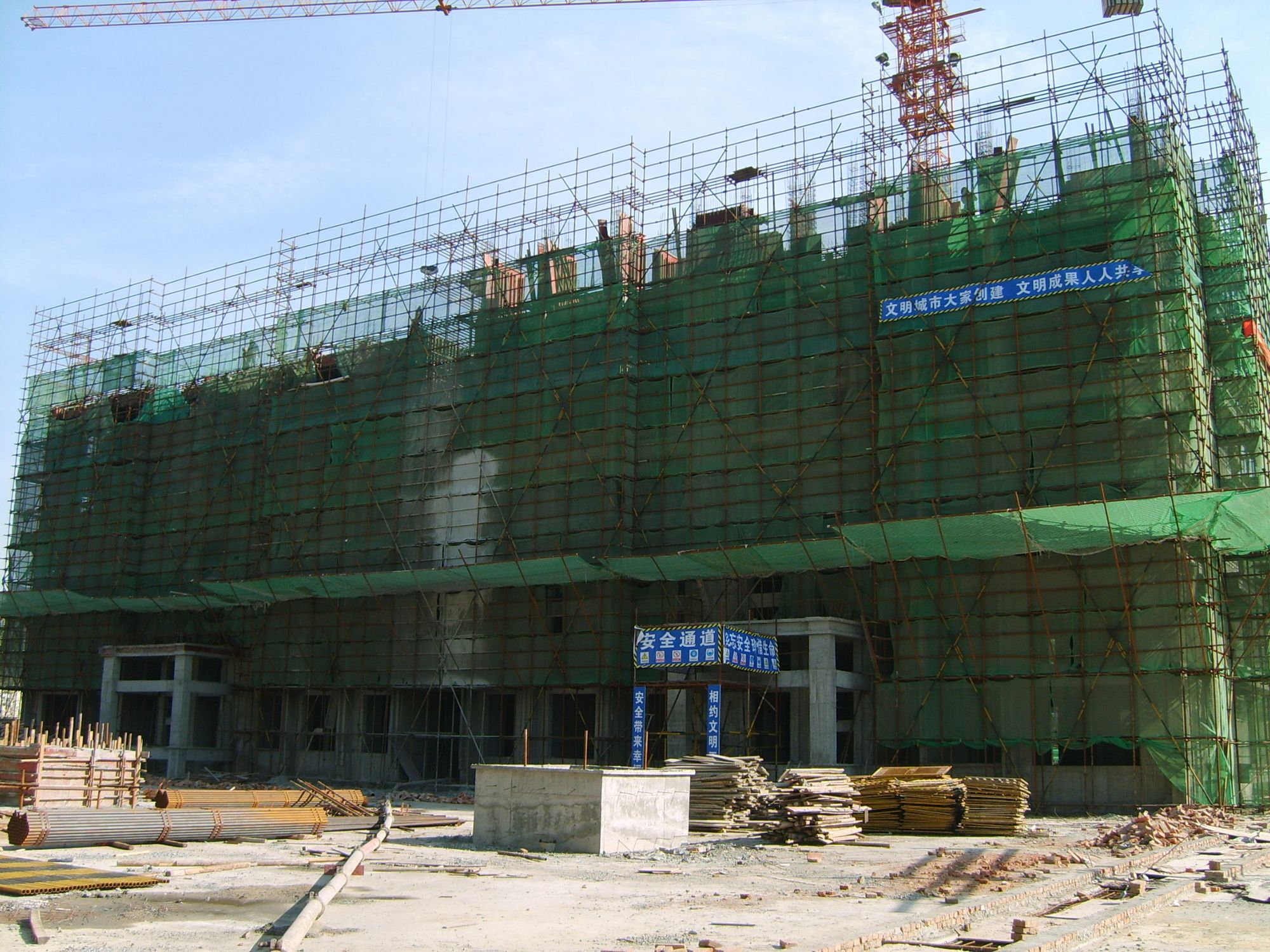

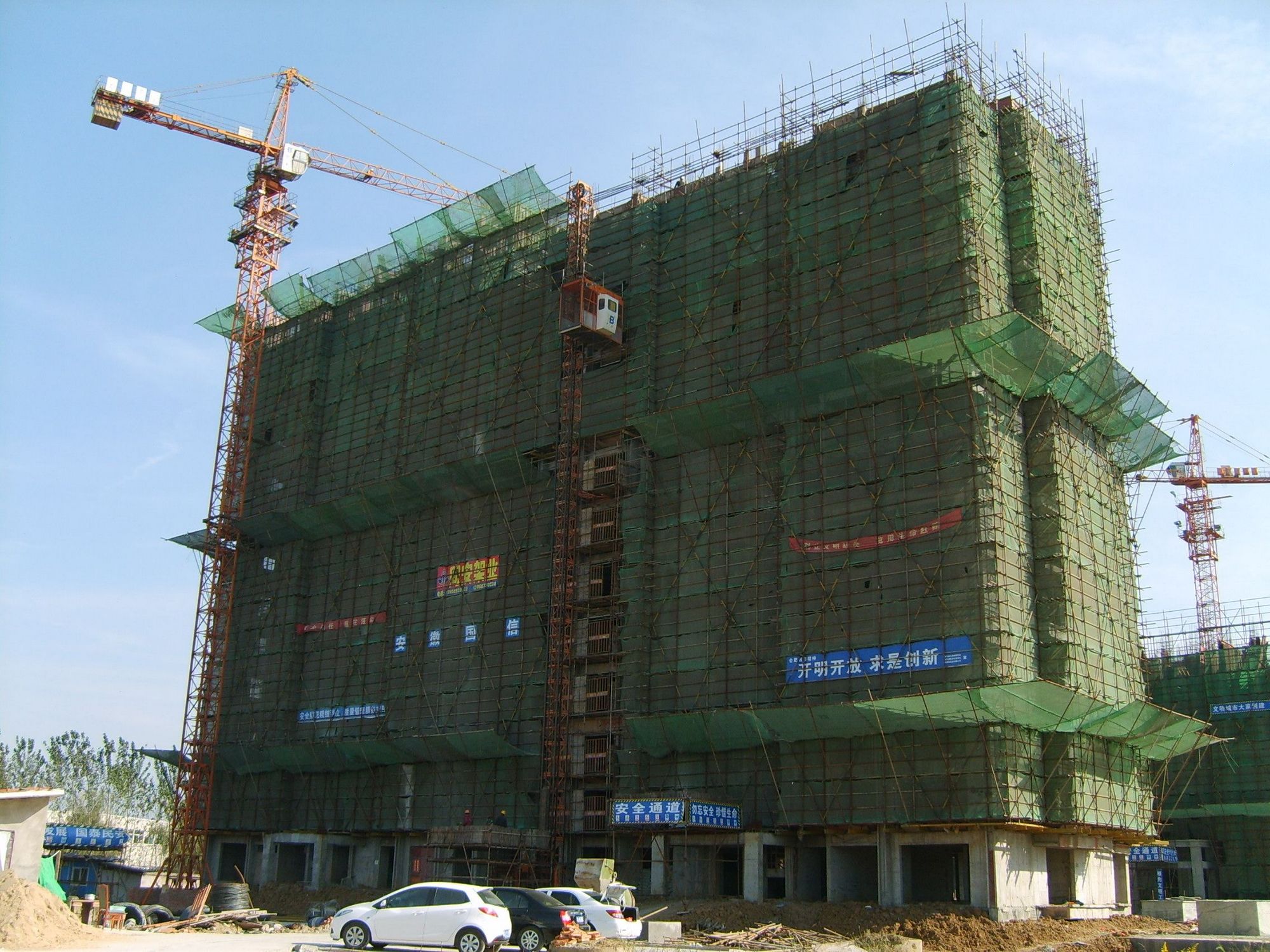

12#樓:西單元13層頂梁板鋼筋綁扎、東單元14層墻柱鋼筋綁扎
11#樓:六層頂梁板鋼筋綁扎
10#樓:東單元六層頂梁板鋼筋綁扎、西單元七層墻柱鋼筋綁扎

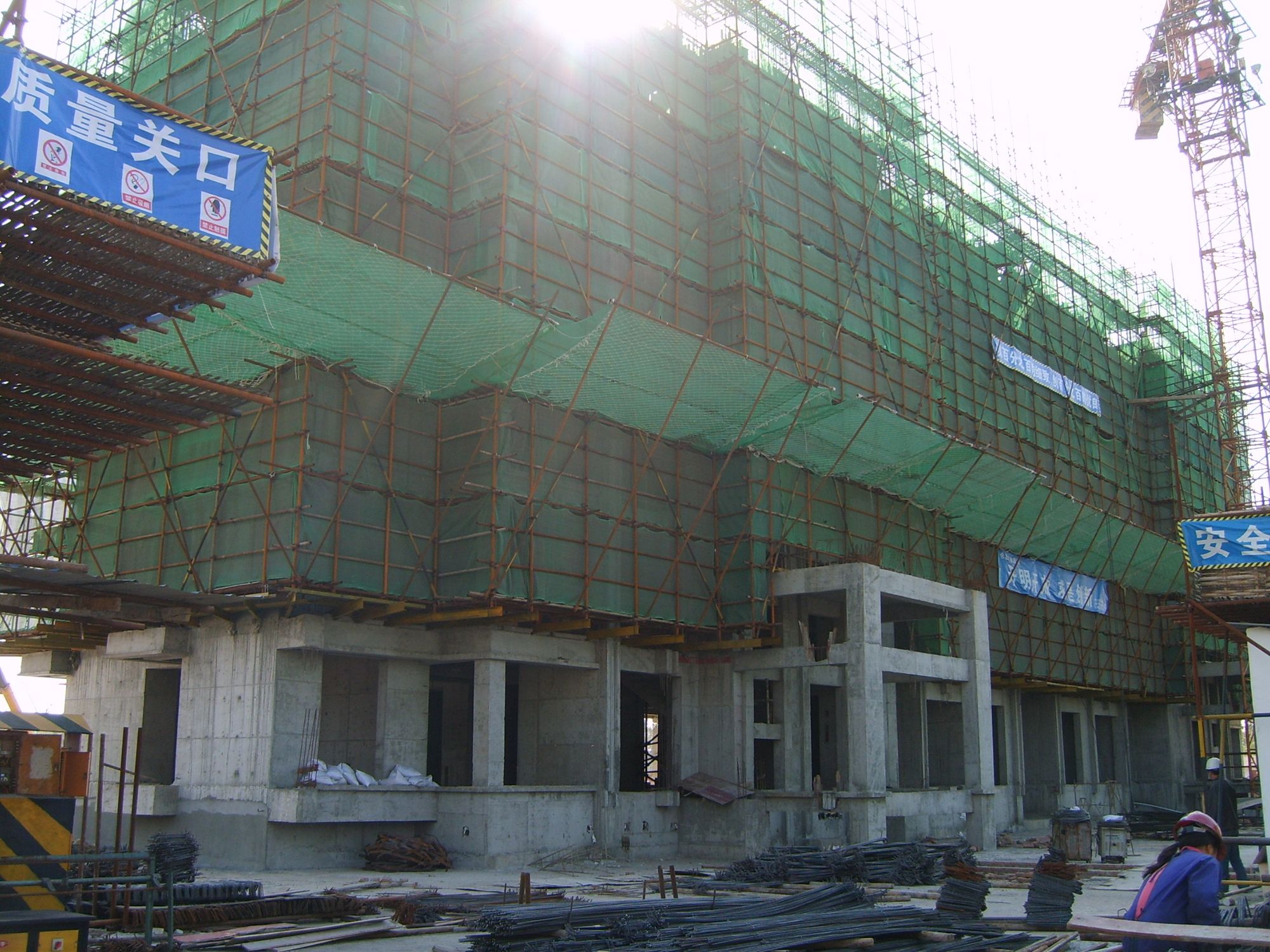

9#樓:七層墻柱鋼筋綁扎、模板安裝

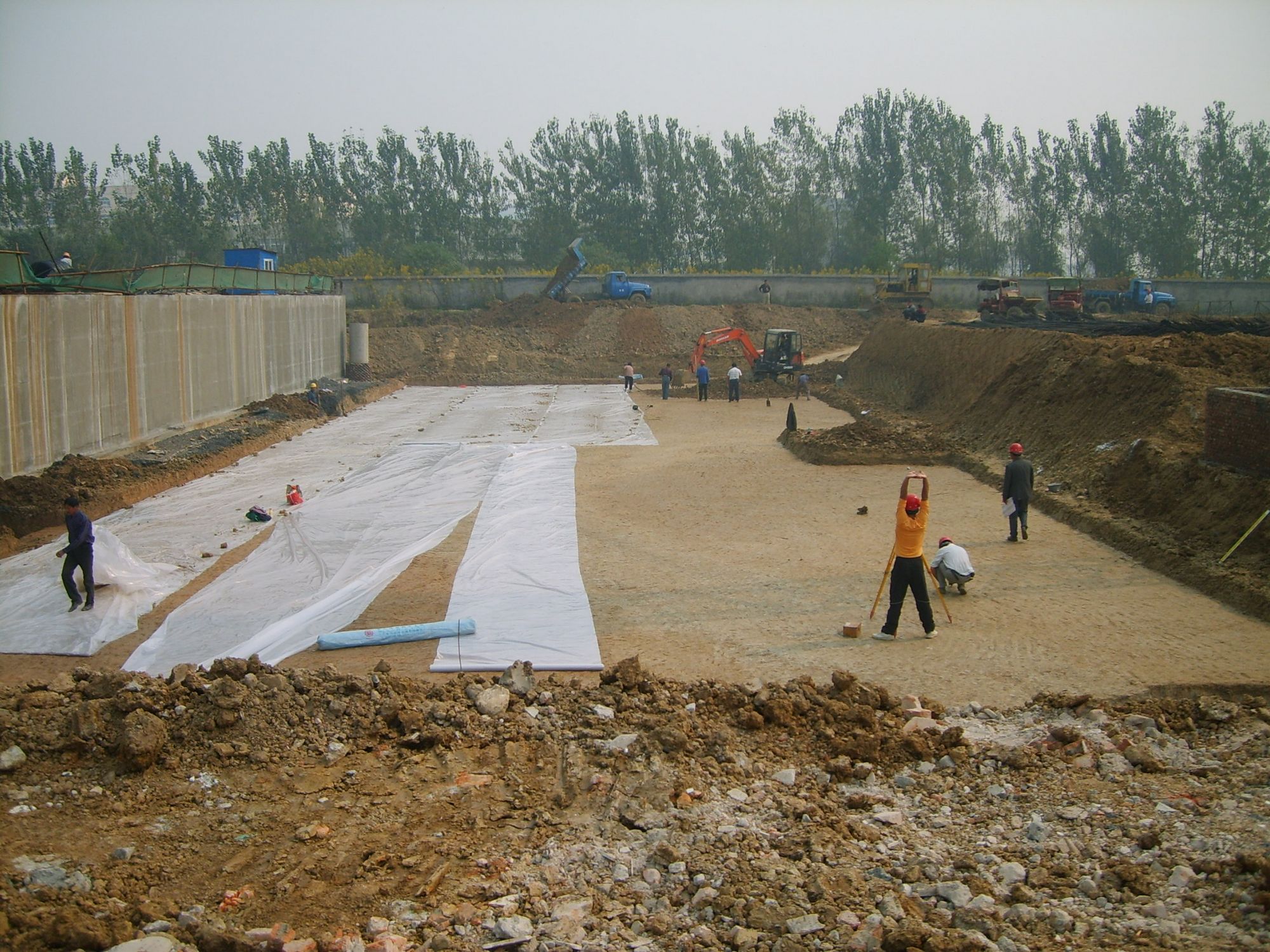

8#樓:基槽土方開挖完成、待驗收

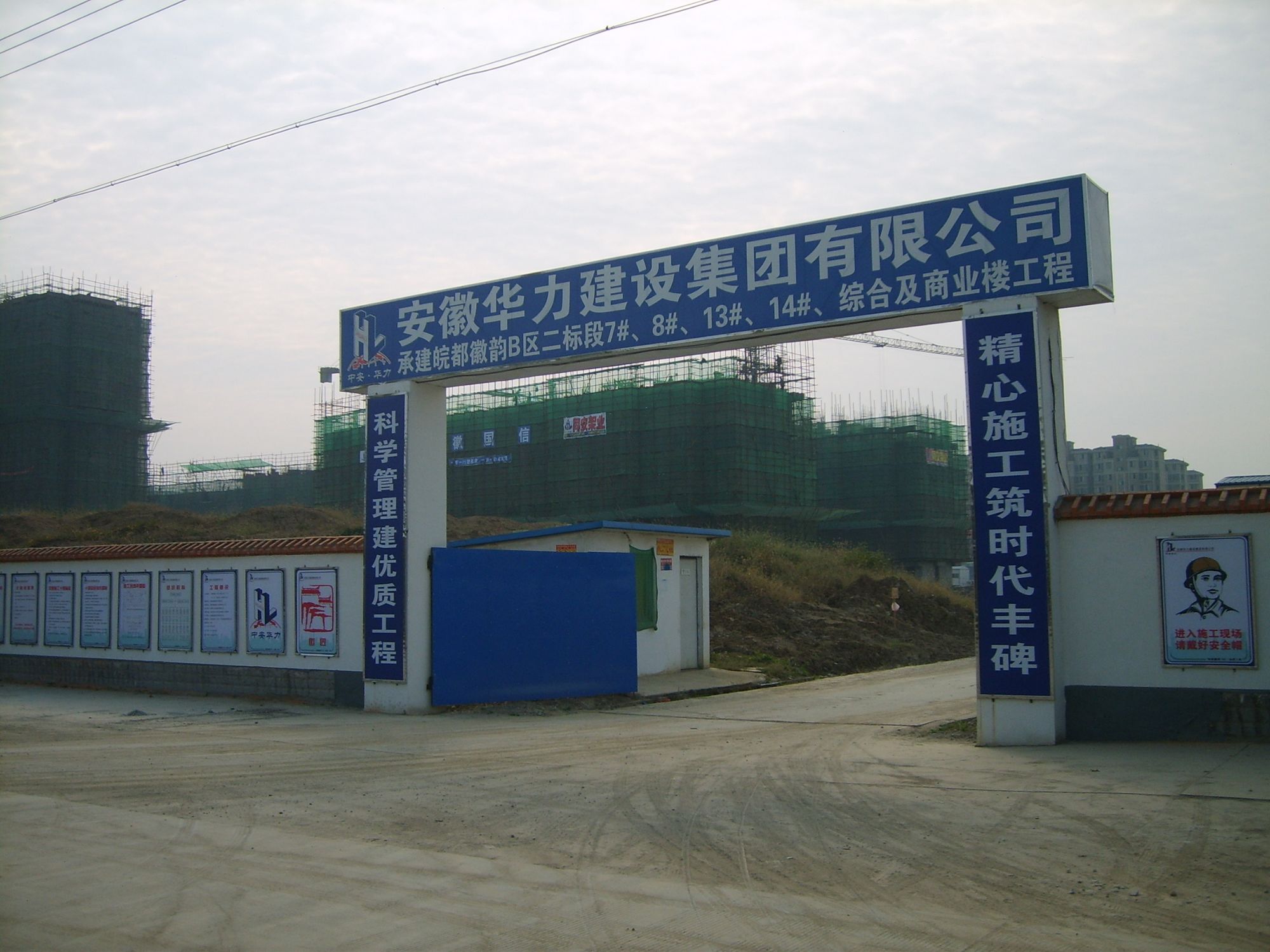

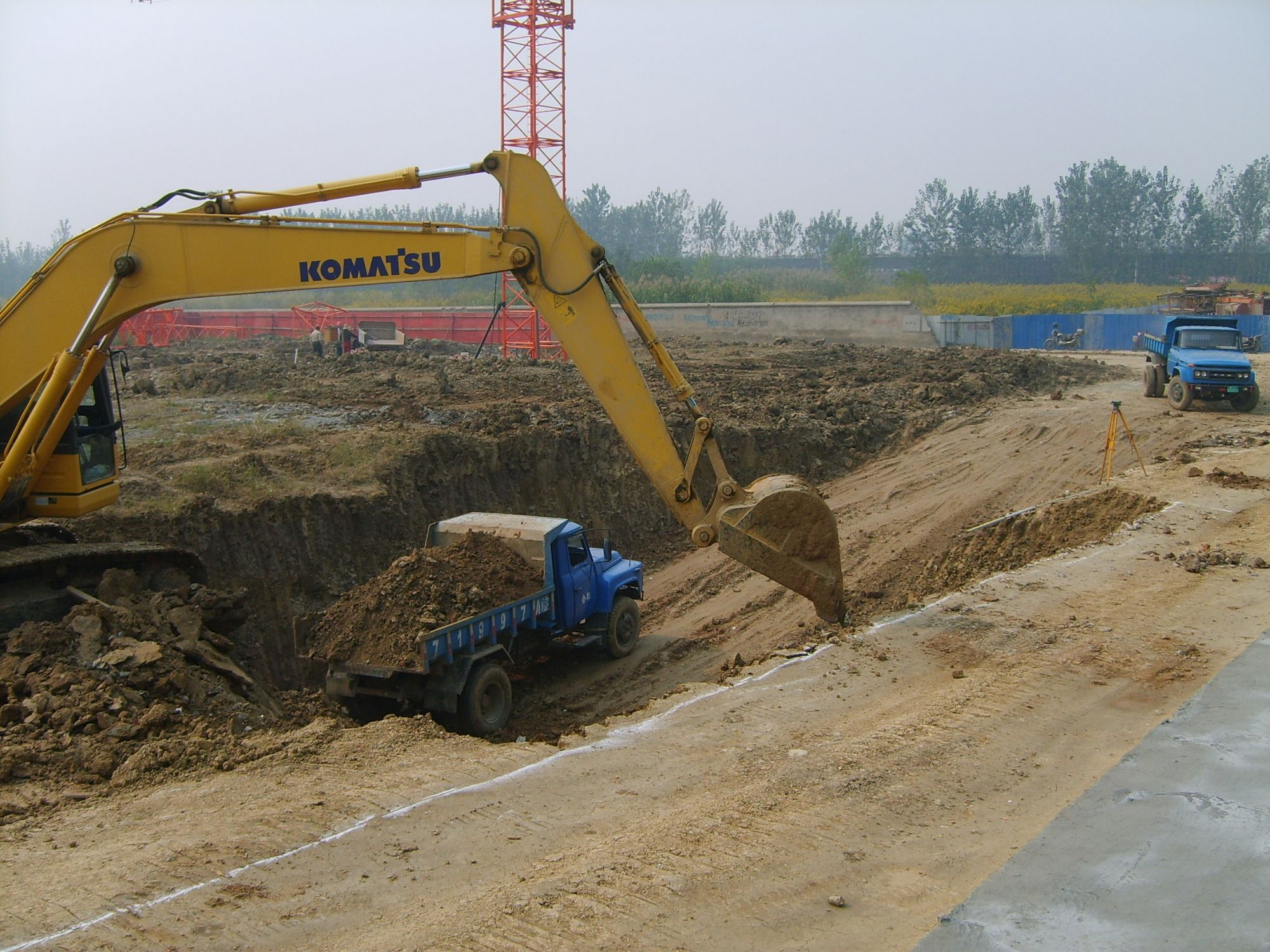

7#樓:基槽土方開挖

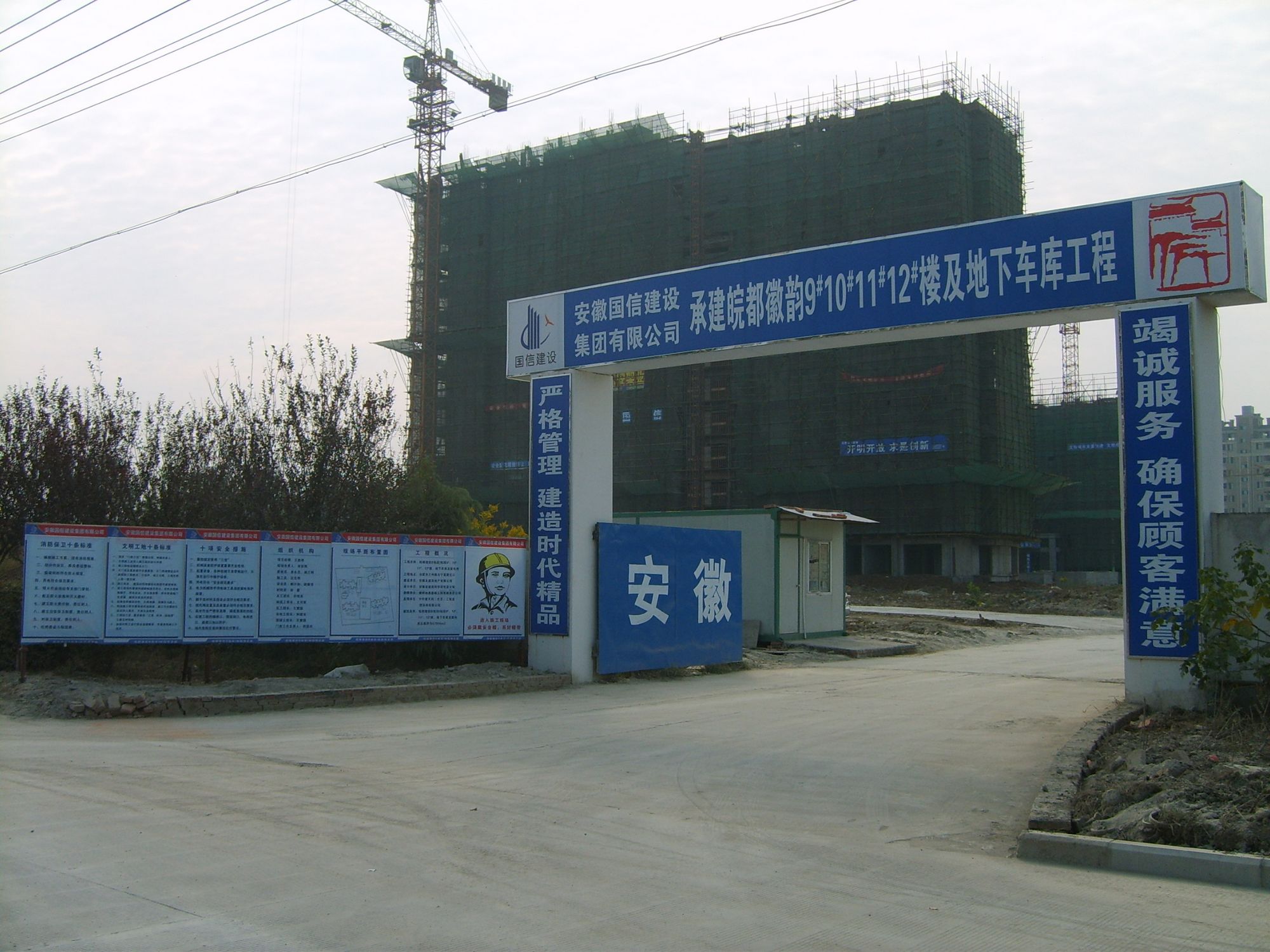

B區I標段由安徽國信建設集團有限公司承建
B區II標段由安徽華力建設集團有限公司承建
